专业承接设备起重、吊装搬运、人工安装、大件运输等业务!

20年专业设备起重、吊装搬运、工厂搬迁

优质的服务 贴心、省心、更让您放心

24小时咨询热线:18701308576
联系我们
tel24小时咨询热线: 18701308576

手机:18701308576

邮箱:xiaoshiye@aliyun.com

地址:北京市通州区永乐店镇128号

您的位置:首页>>城北>>正文

城北

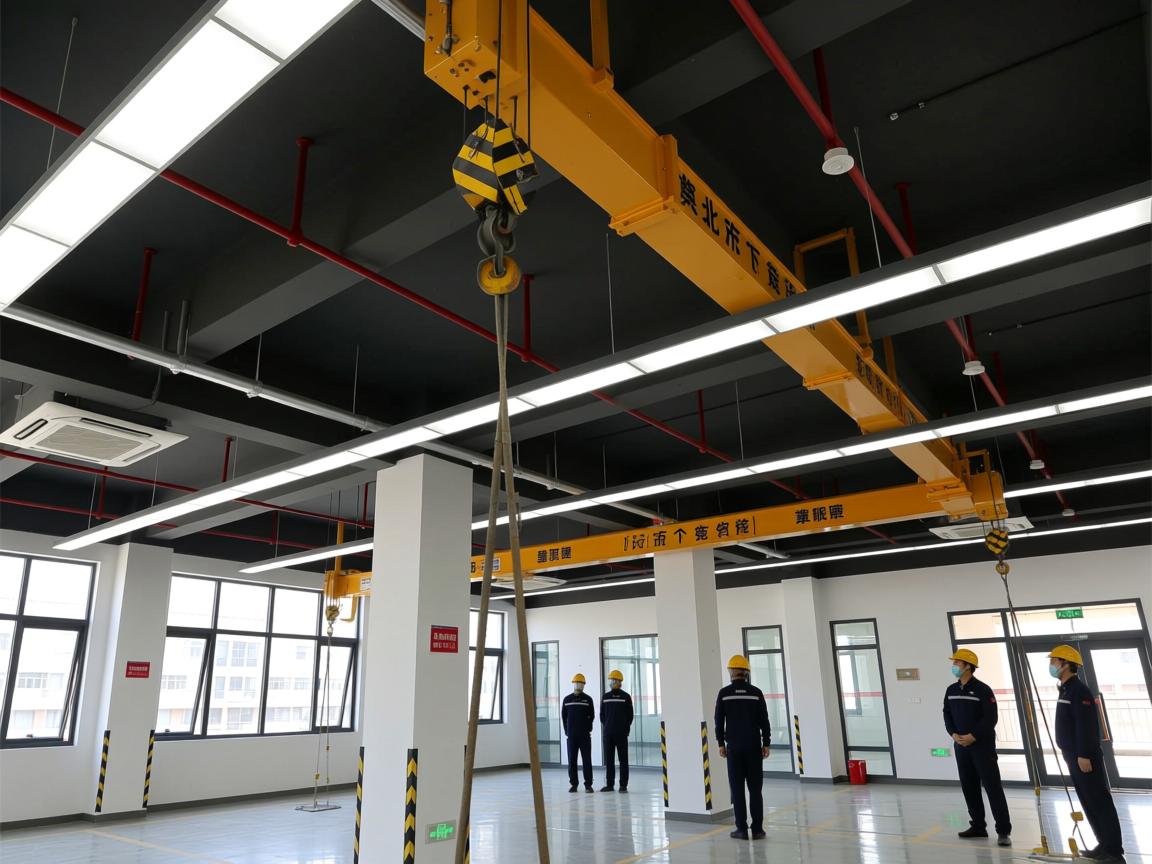

北京室内设备吊装,操作流程如何规范?安全注意事项有哪些,如何选择靠谱团队?

北京室内设备吊装,操作流程如何规范?安全注意事项有哪些,如何选择靠谱团队?

答案直接给:规范流程的核心是“勘察-方案-防护-执行-验收”五步法;安全的核心在于细节管控;选择团队需重点考察资质、案例与现场管...

立即咨询

24小时咨询热线:18701308576

产品详情

答案直接给:规范流程的核心是“勘察-方案-防护-执行-验收”五步法;安全的核心在于细节管控;选择团队需重点考察资质、案例与现场管理能力。​ 下面结合北京某实验室精密仪器吊装真实案例,分步骤解析。

一、室内设备吊装为何需要更严格的流程?

室内作业面临三大特殊挑战:空间受限、干扰因素多、安全风险隐蔽。例如,在清华大学某实验室吊装一台电子显微镜时,门框宽度仅比设备宽5厘米,吊装路径上有通风管道和精密电路,需采用“分段拆解-室内重组”方案。根据《建筑施工起重吊装工程安全技术规范》(JGJ276-2012),吊装前必须编制专项方案并进行安全技术交底。

二、五步法操作流程(以北京某生物公司发酵罐吊装为例)

  1. 现场勘察与测量

    • 使用激光测距仪确认设备尺寸(长2.2m×宽1.5m×高1.8m)、重量(3.5吨),测量楼道转角半径、电梯承重限值。

      北京室内设备吊装,操作流程如何规范?安全注意事项有哪些,如何选择靠谱团队?

    • 检查地面承重:发现原计划路径经过架空地板(承重仅500kg/m²),改为加固钢结构通道。

  2. 专项方案制定

    • 选用小型履带式起重机(占地仅3m²)和液压移位系统进行微调。

    • 绘制吊装路径图,标注风险点(如电缆桥架、消防喷淋头)。

  3. 防护措施落实

    • 设备防护:对发酵罐接口用定制塑料护角包裹,表面贴防刮膜。

    • 环境防护:楼道墙面安装临时防护板,地面铺设3mm厚钢板分散压强。

  4. 分阶段执行

    • 试吊阶段:将设备吊离地面10cm,静止3分钟检查吊索具稳定性。

    • 正式吊装:由持证信号工统一指挥,使用对讲机同步沟通,速度控制在0.5m/s内。

  5. 就位与验收

    • 采用激光水平仪校准设备水平度(误差≤0.5mm/m),完成管线连接后签署验收文件。


三、安全注意事项——血泪教训总结

  1. 空间安全红线

    • 吊臂旋转半径内严禁站人,需设置物理隔离带。北京亦庄某工厂曾因未设警戒区,吊物摆动导致管道磕碰,损失超20万元。

  2. 承重风险管控

    • 老旧厂房需重点评估:曾有大兴区企业忽略楼板承重(实际限值2吨),吊装3吨设备时导致楼板开裂。

  3. 隐蔽环节预防

    • 高空作业时工具必须系防坠绳。朝阳区某项目因扳手坠落,击穿下方设备防护罩。

四、网友问答:典型场景解决方案

网友“海淀实验室张工”提问

“我们有一台质谱仪要搬至二楼,楼道窄无法使用吊车,该如何解决?”

  1. 推荐使用室内小吊机(如F300H型号),可通过窗户或阳台固定,最大载荷500kg。

  2. 替代方案:采用气垫平移系统,通过释放空气垫形成悬浮效果,可实现毫米级移动(适合光滑地面)。

网友“通州厂房管理员”追问

“夜间作业如何保证安全?”

  • 照明要求:作业面照度不低于100勒克斯,需使用防爆照明设备。

  • 人员安排:实行“双岗制”,一名操作员配一名安全监护员,每小时轮换一次。


五、如何选择靠谱团队?看这3个硬指标

  1. 资质验证

    • 要求出示《起重设备安装资质》与《安全生产许可证》,并核实项目人员持证情况(起重机械指挥需持特种作业证)。

  2. 案例考察

    • 要求提供同类项目现场视频:重点观察吊装物摆动控制、人员配合流畅度。正规公司会有全程影像记录。

  3. 现场管理能力

    • 通过预访判断:专业团队会主动提出勘察现场,并出具包含风险预案的书面方案。可参考北京力之星起重吊装公司的标准化流程(现场标识设置、工具定置管理)。


六、自问自答:为什么不能省掉试吊环节?

:设备重量明确,直接起吊是否更高效?

:试吊是检验系统稳定性的关键。曾有一台标注5吨的设备实际重心偏移,试吊时发生倾斜,及时调整吊点避免事故。根据规范第3.0.17条,试吊高度20-30cm需静置检查,这是强制要求。

七、个人建议

在北京进行室内设备吊装,宁可多花2小时勘察,不要冒险5分钟操作。选择团队时,优先考虑能详细解释风险控制措施的服务商,而非报价最低者。每次吊装完成后,建议保存方案及影像资料,形成项目档案以备后续参考。

你有过哪些室内吊装的独特经验?欢迎分享你的故事~

在线客服
服务热线

24小时咨询热线:

18701308576

微信咨询
北京八方吊装公司
返回顶部
