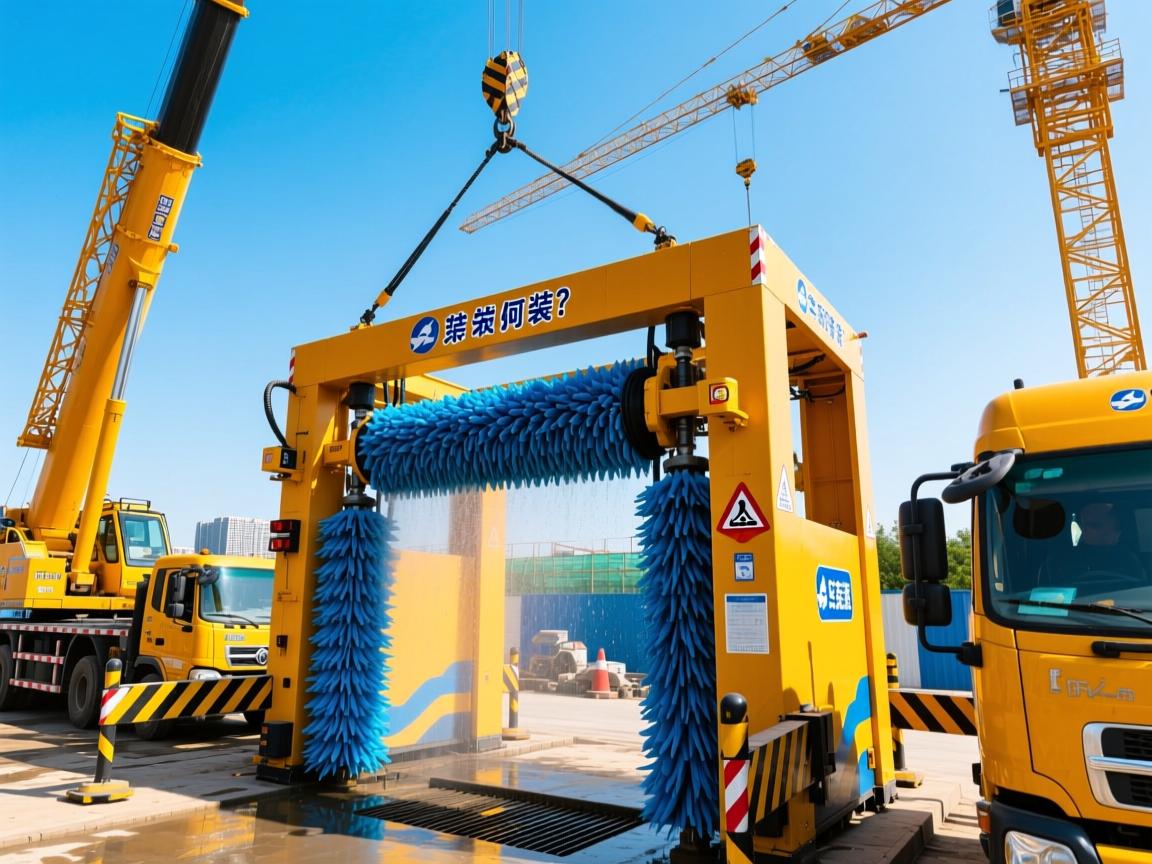

记得去年参与北京大兴一个建筑工地的洗车机安装项目,那场面确实考验专业能力。当时工地急需一套自动洗车系统,但现场空间狭窄,还有高压...
24小时咨询热线:18701308576
产品详情
记得去年参与北京大兴一个建筑工地的洗车机安装项目,那场面确实考验专业能力。当时工地急需一套自动洗车系统,但现场空间狭窄,还有高压线限制,吊装作业难度不小。今天结合这类经验,跟大家聊聊北京洗车吊装设备现场的那些关键技术环节。
1. 前期现场勘察与技术交底

每次施工前,我们团队必做的是现场勘测。需要重点关注场地承重能力(一般要求地面承载力≥150kPa)、吊装路径周边障碍物、电源水源接入点等。比如上次在海淀区项目,就因为提前发现地下管线分布,避免了施工损坏。
2. 设备进场与吊装定位
洗轮机主体吊装:使用汽车吊(根据设备吨位选择25-50吨吊车)将洗车机主体平稳放置于预设基础位置。重要步骤是采用水平仪校准,确保设备安装水平度误差≤3mm。
系统集成连接:依次完成供水系统(DN25管道接入)、排水系统(二级沉淀池连接)、电力系统(三相380V电源)的对接。特别注意防水密封处理,我们习惯采用聚四氟乙烯生料带做二次密封。
3. 多系统联合调试
完成机械安装后,需要依次测试:
高压冲洗系统:检查140个喷嘴的出水角度与压力均匀性(要求压力≥3kg/cm²)
自动感应系统:调试光电传感器灵敏度,确保车辆进出识别准确
水循环系统:验证沉淀池-清水池的水流循环效果
@工地老张:我们工地准备安装洗车机,但场地只有6米宽,能安装吗?
@设备安装李工:可以选用紧凑型设备。比如北京山川众合公司的ZD-100B型号,尺寸1400×510×40cm就特别适合狭窄场地。建议做L型布局方案,有效利用转角空间。
@安全员小王:雨季施工如何保证吊装安全?
@吊装陈师傅:这三个要点很关键:①吊装前检查地面夯实度,必要时铺设钢板分散压强;②吊索具增加防滑扣;③实时监测风力,超过6级立即停止作业。我们去年在通州项目遇到大雨,就因严格执行这些规程避免了事故。
1. 安全管控闭环
我们项目组要求必须设置四重防护:吊装警戒区→防滑脚手板→双人监护制→应急制动开关。特别要强调每日开工前的吊索具损伤检查,曾经发现过钢丝绳内部腐蚀(外表无异常)的隐患。
2. 节水系统优化方案
北京地区水资源紧张,我们尝试过两种节水配置:
三级沉淀池设计:沉淀→过滤→清水回收,使单辆车耗水量控制在10-15L(传统方式需100L以上)
智能喷雾控制:采用旋流喷嘴+间歇喷射模式,比持续喷水节流30%。
Q:冬季施工如何防冻?
→ 我们的经验是采用电伴热系统(维持水温≥5℃),同时在沉淀池添加防冻剂。去年顺义项目在-15℃环境下,通过这种方案保证系统正常运行。
Q:设备转场需要注意什么?
→ 重点在于模块化拆解。比如唐山茗兴的洗车机采用螺栓连接而非焊接,拆装时按控制箱、水泵、喷管单元分组包装,运输到新场地后2天内可重组完成。
经过多个项目实践,我认为北京地区的洗车吊装项目成功关键取决于三维度协调:设备供应商的技术支持(如山川众合提供定制化设计)、施工团队的精细作业、业主方的现场配合。特别建议在合同中明确售后条款,比如天津立捷公司提供的"24小时响应+1年保修"服务就值得推荐。
你们在设备安装过程中遇到过哪些棘手问题?欢迎交流经验!️
